Skip to main content
Officiële website voor het project Sanering en herontwikkeling Stormpolderdijk.

Werk in uitvoering: Slijpen en lassen voor een toekomstbestendige damwand

20 december 2022

Damwandverbetering 1De damwand rondom het voormalige EMK-terrein krijgt sinds begin oktober een opknapbeurt. Vanaf een boot werkt aannemer Ploegam namens Dura Vermeer aan de eerste stap van de damwandversterking. Dat betekent veel slijp- en laswerk én rekening houden met eb en vloed.

Op de boot van aannemer Ploegam zijn dagelijks vier man aan het werk. Een constructiewerker, twee lassers en een schipper treffen de voorbereidingen voor de damwandverankering. Voorman Elroy Dost vertelt: ‘We zijn begonnen met de gording. Dat is een metalen balk in H-vorm, die we horizontaal vastlassen aan de damwand. In totaal monteren we maar liefst 435 meter aan gording. Al die balken samen zorgen ervoor dat de extra druk op de damwand goed wordt verdeeld.’

Die extra druk ontstaat als straks de groutankers zijn aangebracht. Dat zijn lange stangen die diagonaal door de damwand worden geboord. Als ze bijna op het diepste punt zijn, gaat er grout bij: een mengsel van cement en water. Dit vormt diep in de grond een betonprop. Als die eenmaal is uitgehard zit het groutanker muurvast.

Damwandverbetering ligt op schema

18 november 2022

Damwandverbetering SlikslootDe afgelopen weken is progressie gemaakt met de voorbereidingen voor het aanbrengen van de groutankers door de damwand, onderdeel van de damwandverbetering van de damwanden langs het EMK terrein. De werkzaamheden aan de damwand vinden nu plaats vanaf de Sliksloot. Inmiddels is 200 meter gording aangebracht en zijn 100 ankerstoelen aan de damwand bevestigd. Rond 12 december zal gestart worden met het aanbrengen van de groutankers, vanaf de zijde van de Hollandsche IJssel.

Alvast oefenen voor de bodemsanering

2 december 2022

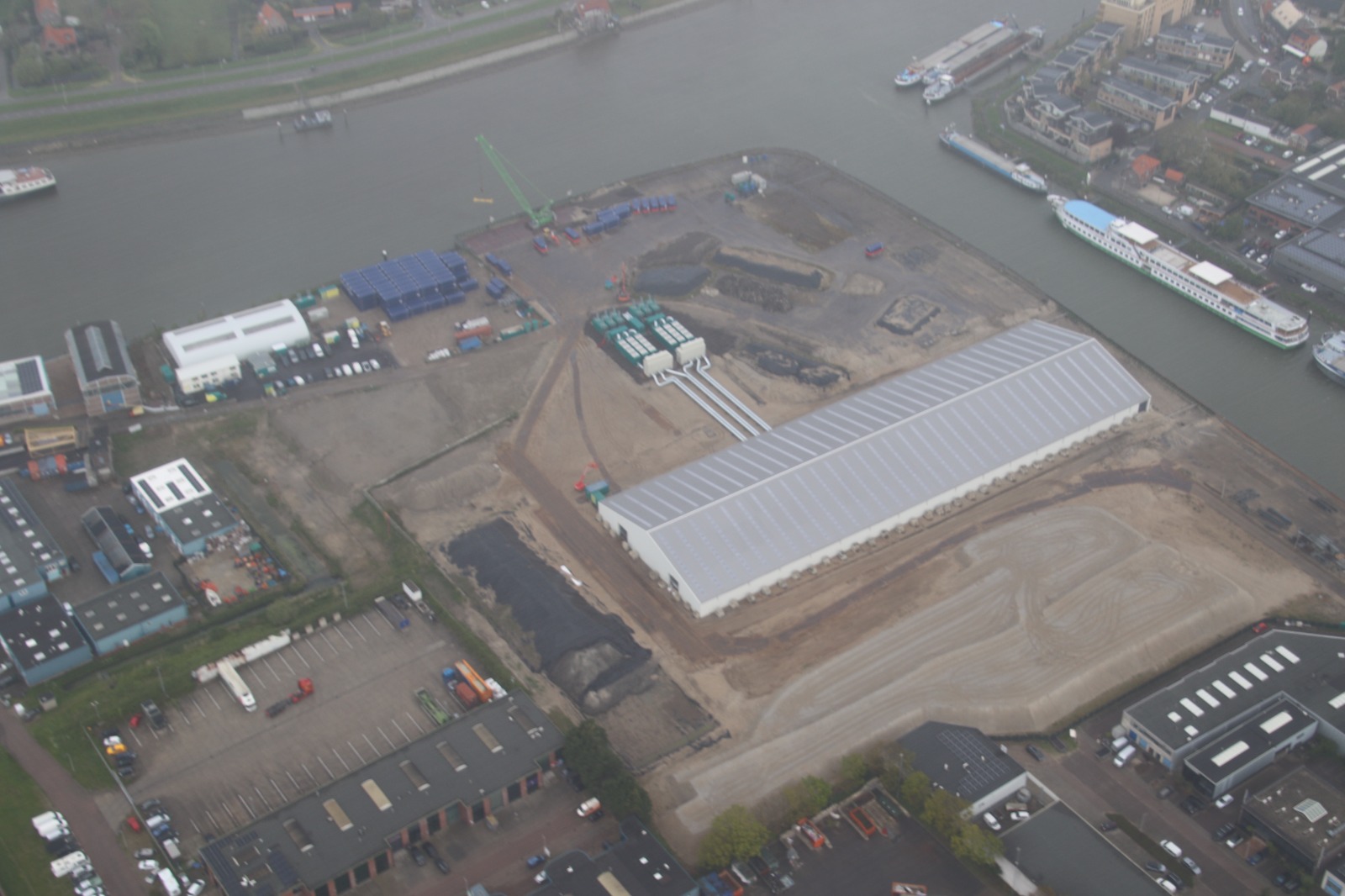

Op dit moment worden de laatste puntjes op de i gezet van het uitvoeringsplan, zodat deze binnenkort ter goedkeuring ingediend kan worden bij de DCMR Milieudienst Rijnmond (DCMR). Het projectteam is zich ondertussen al aan het voorbereiden op de daadwerkelijke uitvoering van de bodemsanering. Deze week is er geoefend om allerlei praktijksituaties met elkaar door te nemen. Geen geavanceerde 3D-model animaties van achter een computer, maar het ouderwets naspelen van de bodemsaneringswerkzaamheden gebruik makend van schaalmodellen (1:50) en een maquette van de hal (tent) (afmeting van de hal in werkelijkheid: 50 bij 160 m en maximaal 16 m hoog). Simulatie EMK

Dit is Stormpolderdijk

30 september 2022

Afbeelding JasperWe blikken in de reeks Dit is Stormpolderdijk terug op de informatieavond en maken tegelijk kennis met Jasper Baas, de nieuwe projectleider bij de gemeente.

De informatieavond Stormpolderdijk trok maandag 12 september een uiteenlopende groep bezoekers aan. Omwonenden, ondernemers en andere geïnteresseerden konden de conceptplannen voor de sanering en herontwikkeling van het voormalige EMK-terrein inzien. Diverse specialisten stonden klaar om te vertellen hoe het terrein de komende jaren op een veilige manier wordt getransformeerd.

Verbetering damwandconstructie

7 oktober 2022

Deze week zijn wij gestart met het verbeteren van de damwandconstructie langs de Hollandsche IJssel en de Sliksloot. De komende maanden wordt circa 400 meter damwand verstevigd door het aanbrengen van een nieuwe damwandverankering met groutankers. De damwandverbetering maakt onderdeel uit van de herontwikkeling van het oude EMK-terrein tot een nieuw hoogwaardig bedrijventerrein. Na uitvoering van de damwandverbetering kan de bodemsanering worden uitgevoerd en zal het terrein verder bouwrijp worden gemaakt.

Meer foto's van het project: fotoarchief

Omgevingstelefoon

Omgevingsmanager Marco Endert is bereikbaar via de omgevingstelefoon, tussen 6.00 en 22.00 uur.

06 - 535 994 16

U kunt ook een Whatsapp bericht sturen naar dit nummer. Er wordt dan binnen 24 uur contact met u opgenomen. U kunt uw (minder urgente) vragen ook stellen per e-mail: Dit e-mailadres wordt beveiligd tegen spambots. JavaScript dient ingeschakeld te zijn om het te bekijken.

Planning

17 apr 2024 - 19 jul 2024
Sanering halfase 1
22 apr 2024 - 19 jul 2024
Voorbereidende werkzaamheden halfase 2
26 apr 2024 - 19 jul 2024
Laden containers op het binnenvaartschip (elke vrijdag)
